Półmetek inwestycji na potrzeby Morskich Farm wiatrowych w Świnoujściu
Zgodnie z harmonogramem przebiega budowa Terminala Instalacyjnego na potrzeby Morskich Farm wiatrowych w Świnoujściu, którą firma Budimex S.A., realizuje na zlecenie spółki Orlen Neptun. Generalny wykonawca inwestycji poinformował o zrealizowanych pracach budowlanych.
Budowa Terminala Instalacyjnego na potrzeby Morskich Farm wiatrowych w Świnoujściu została podzielona na dwie części - część hydrotechniczną i lądową. Za realizację tej drugiej odpowiada firma Budimex S.A., na zlecenie spółki Orlen Neptun.
W ramach inwestycji powstają nowe powierzchnie składowe dla elementów morskich turbin wiatrowych tj. wieże, łopaty i gondole, których łączna powierzchnia wynosi około 17 hektarów. Budimex ma za zadanie również budowę infrastruktury komunikacyjnej, nowych budynków z przeznaczeniem administracyjno-biurowym, a także obiekt warsztatowy dedykowany dla klientów terminala.
Półmetek na budowie ważnej inwestycji w Świnoujściu, fot. Budimex S.A.

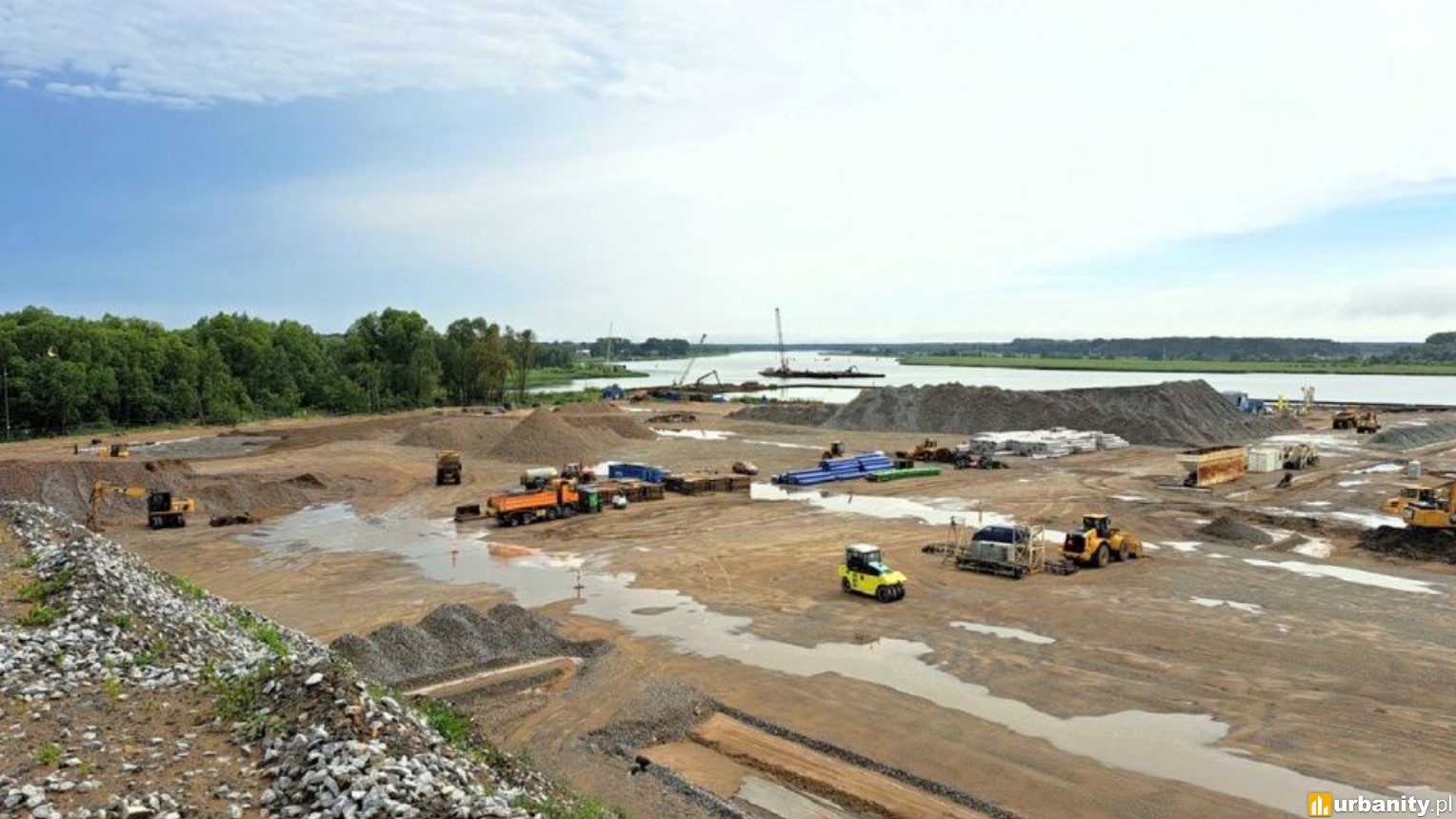

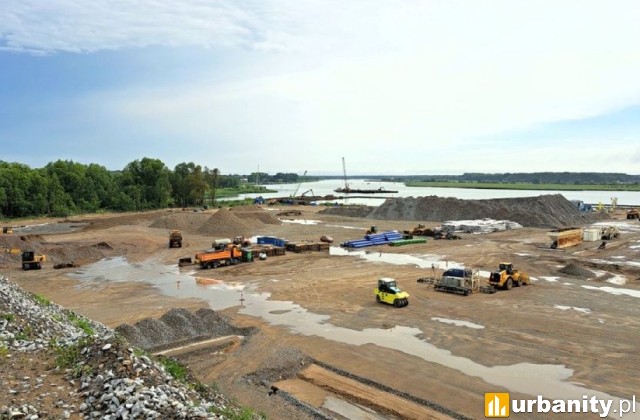

Budimex, jako generalny wykonawca poinformował, że inwestycja realizowana jest zgodnie z harmonogramem, a poziom zaawansowania prac przekroczył właśnie półmetek. Wykonane zostało wzmocnienie wgłębne istniejącej płyty nabrzeża oraz terenów przyległych. Łącznie wywiercono 844 szt. pali CFA o łącznej długości 6 696,0 m. oraz 1107 kolumn typu jet-grounting o łącznej długości 11 7903,0 m.
Z kolei przy budowie budynków administracyjno-biurowego i warsztatowego, które powstaną w stanie surowym zamkniętym, trwają prace przy montażu stolarki aluminiowej, roboty dekarskie oraz montaże instalacji wewnętrznych. Równolegle prowadzone są roboty branżowe przy kanalizacji: deszczowej, sanitarnej, wodociągowej, elektrycznej i teletechnicznej
Najbliższe tygodnie upłyną na wykonywaniu w dalszym ciągu warstwy konstrukcyjne nawierzchni, sieci zewnętrznych oraz wewnętrznych, prac elewacyjnych na budynku warsztatowym i roboty dekarskie na biurowcu.
Budowa Terminala Instalacyjnego na potrzeby Morskich Farm wiatrowych w Świnoujściu rozpoczęła się w październiku 2023 roku. Budimex dokłada wszelkich starań, aby zakończyć prace do 31 grudnia 2024 roku.
Budowa Terminala Instalacyjnego na potrzeby Morskich Farm wiatrowych w Świnoujściu została podzielona na dwie części - część hydrotechniczną i lądową. Za realizację tej drugiej odpowiada firma Budimex S.A., na zlecenie spółki Orlen Neptun.
W ramach inwestycji powstają nowe powierzchnie składowe dla elementów morskich turbin wiatrowych tj. wieże, łopaty i gondole, których łączna powierzchnia wynosi około 17 hektarów. Budimex ma za zadanie również budowę infrastruktury komunikacyjnej, nowych budynków z przeznaczeniem administracyjno-biurowym, a także obiekt warsztatowy dedykowany dla klientów terminala.
Półmetek na budowie ważnej inwestycji w Świnoujściu, fot. Budimex S.A.

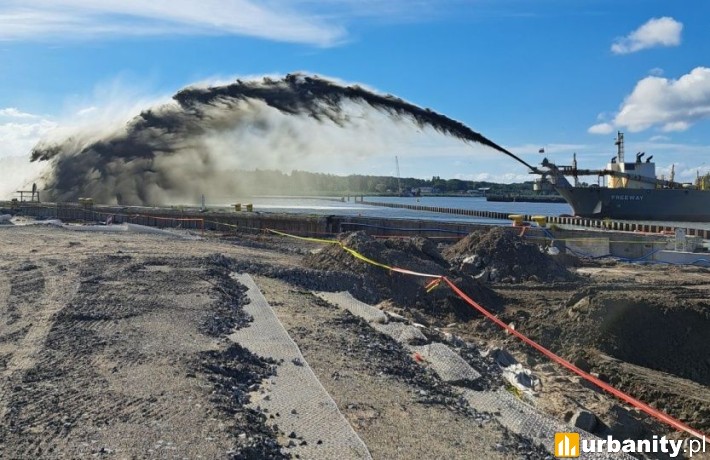

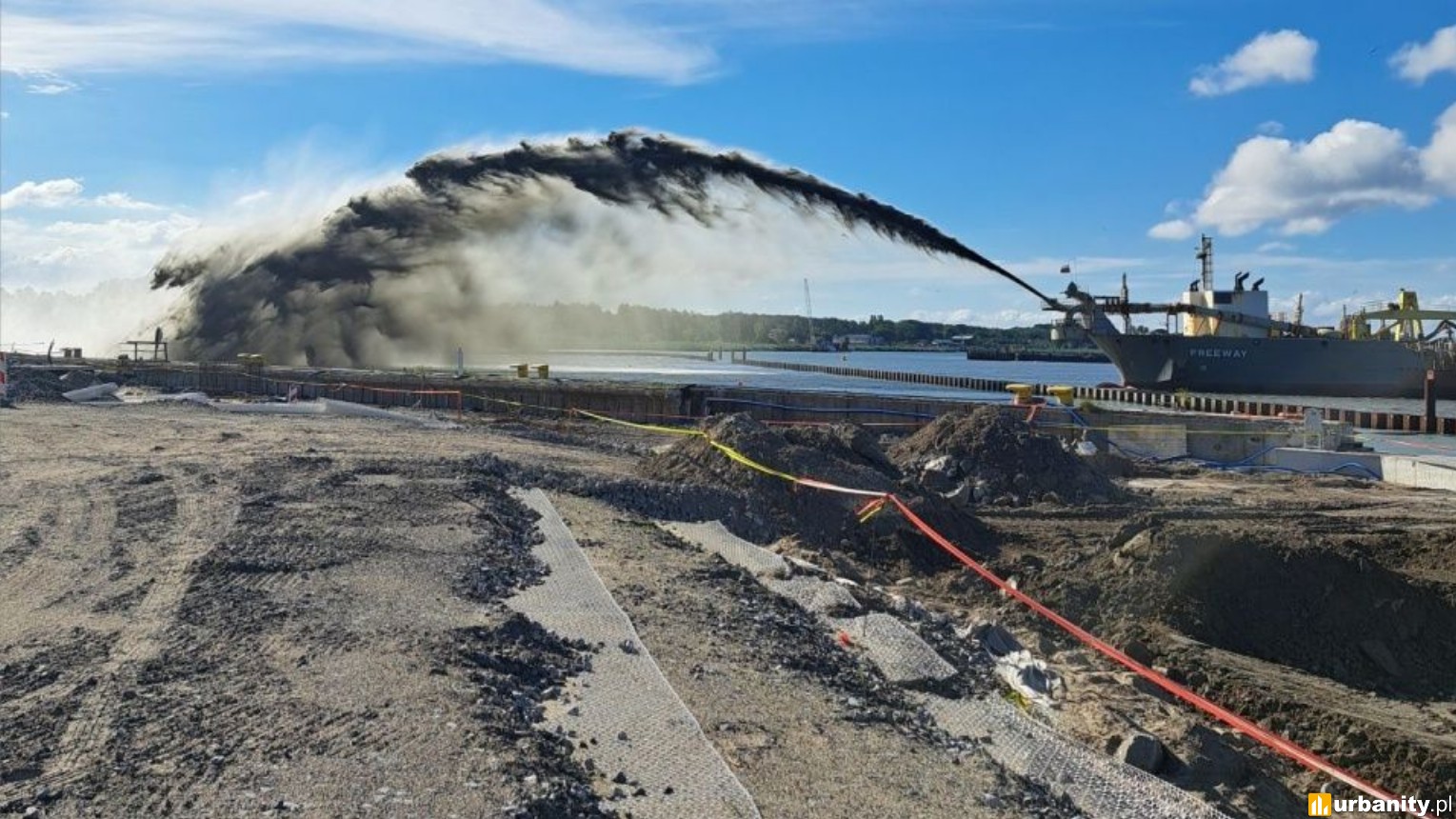

Budowa nowych placów składowych wiązała się z wykonaniem robot ziemnych: wykopów w ilości 116 tyś. m3 oraz nasypu które są zakończone. Obecnie wykonywane są warstwy konstrukcyjne nawierzchni z kruszywa wzmacnianego georusztem. Na budowę dostarczono łącznie 176 tyś. ton komponentów składowych z których wykonano 300 tyś. ton mieszanki 0/63 z której połowa czyli 150 tyś ton jest już wbudowanapowiedział: Sylwester Góra – Dyrektor Kontraktu Budimex
Budimex, jako generalny wykonawca poinformował, że inwestycja realizowana jest zgodnie z harmonogramem, a poziom zaawansowania prac przekroczył właśnie półmetek. Wykonane zostało wzmocnienie wgłębne istniejącej płyty nabrzeża oraz terenów przyległych. Łącznie wywiercono 844 szt. pali CFA o łącznej długości 6 696,0 m. oraz 1107 kolumn typu jet-grounting o łącznej długości 11 7903,0 m.
Z kolei przy budowie budynków administracyjno-biurowego i warsztatowego, które powstaną w stanie surowym zamkniętym, trwają prace przy montażu stolarki aluminiowej, roboty dekarskie oraz montaże instalacji wewnętrznych. Równolegle prowadzone są roboty branżowe przy kanalizacji: deszczowej, sanitarnej, wodociągowej, elektrycznej i teletechnicznej
Najbliższe tygodnie upłyną na wykonywaniu w dalszym ciągu warstwy konstrukcyjne nawierzchni, sieci zewnętrznych oraz wewnętrznych, prac elewacyjnych na budynku warsztatowym i roboty dekarskie na biurowcu.
Budowa Terminala Instalacyjnego na potrzeby Morskich Farm wiatrowych w Świnoujściu rozpoczęła się w październiku 2023 roku. Budimex dokłada wszelkich starań, aby zakończyć prace do 31 grudnia 2024 roku.
Inne wiadomości o Budimex
- Zachodniopomorskie: Za 429 mln zł powstaną obwodnice i infrastruktura graniczna 2025-07-28 12:54:53
- Na Podkarpaciu powstanie nowoczesna farma fotowoltaiczna jednej z największych firm budowlanych w Polsce 2025-07-28 08:14:11
- Podlaskie: Rusza budowa Muzeum Błogosławionego Ks. Jerzego Popiełuszki 2025-07-25 06:44:26
- Nowa trasa tramwajowa na Stegny już otwarta – mieszkańcy Dolnego Mokotowa z szybkim połączeniem z centrum Warszawy 2025-06-30 16:05:05
-
Komentarze
Brak wpisów.
