Podwodny przewiert pod farmy wiatrowe. Wielkogabarytowy transport z Norwegii do Polski
W okolicach Mrzeżyna zakończono skomplikowaną operację logistyczną transportu czterech ogromnych rur HDPE z Norwegii do Polski. Te konstrukcje będą kluczowym elementem infrastruktury podmorskiej, która umożliwi przesył energii z farm wiatrowych Bałtyk 2 i Bałtyk 3 na ląd.
Cztery potężne rury wykonane z polietylenu o wysokiej gęstości, każda mierząca 1,5 kilometra długości i ważąca ponad 200 ton, zostały pomyślnie przetransportowane z wybrzeża Norwegii do Polski drogą morską. Ich przeznaczeniem jest udział w budowie podziemnego przewiertu dla kabli eksportowych, które połączą morskie farmy wiatrowe Bałtyk 2 i Bałtyk 3 z krajową siecią energetyczną.

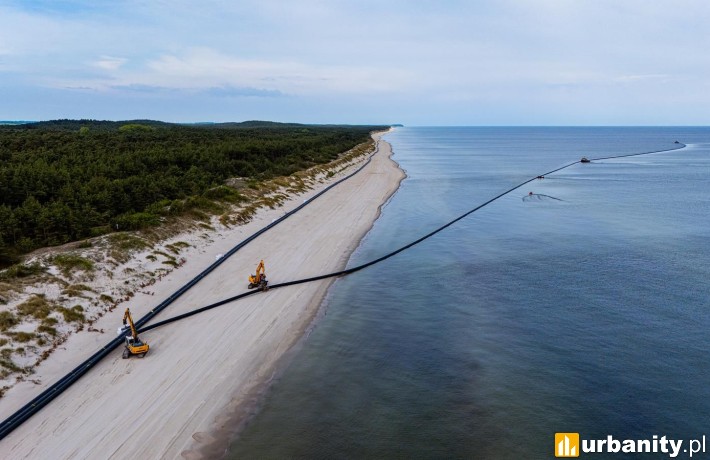

Wyprawa rozpoczęła się w rejonie Stathelle w Norwegii, gdzie główny holownik zabierał jednocześnie po dwie rury. Po dotarciu do polskiego wybrzeża, w pobliżu Mrzeżyna, rozpoczęła się wieloetapowa operacja przeciągania ich na ląd, wymagająca zastosowania specjalistycznego sprzętu i dużego doświadczenia zespołów.
Do wykonania tej skomplikowanej części zadania zaangażowano trzy holowniki pomocnicze, których zadaniem było ustabilizowanie rur na przybrzeżnych wodach. Na plaży z kolei pracowały dźwigi, które sukcesywnie przeciągały rury na brzeg, dbając o ich integralność i odpowiednie ułożenie. Nad przebiegiem akcji czuwały również jednostki WOPR, działające zarówno z lądu, jak i od strony morza, zapewniając bezpieczeństwo ludzi oraz ochraniając przewożony ładunek.
Całość operacji przeciągania rur trwała trzy dni i została przeprowadzona bez incydentów. Wymagała doskonałej synchronizacji między zespołami operacyjnymi działającymi na wodzie i na lądzie. Kluczowe było utrzymanie najwyższych standardów bezpieczeństwa oraz ochrona przyrody w nadmorskim środowisku.
Po zakończeniu transportu, rury zostały zabezpieczone zgodnie z wymaganiami technicznymi – ich końcówki uszczelniono, użyto specjalnych worków balastowych i obciążników stabilizujących, a cały obszar podlega stałemu nadzorowi technicznemu i ochronie fizycznej.
W kolejnym etapie zostaną one wykorzystane przy wykonywaniu przewiertu HDD (Horizontal Directional Drilling), który umożliwi bezpieczne i ekologiczne poprowadzenie kabli pod ziemią od brzegu do stacji odbiorczej. Kable te będą służyć do przesyłu energii elektrycznej wytwarzanej na morzu przez farmy wiatrowe.
Farma wiatrowa Bałtyk 2 oraz Bałtyk 3, rozwijane wspólnie przez firmy Equinor i Polenergia, będą dysponować łączną mocą 1440 MW. To wystarczająco dużo, by zasilić ponad dwa miliony polskich gospodarstw domowych czystą, odnawialną energią. Pierwsze dostawy prądu z tych instalacji planowane są na 2027 rok, a pełna eksploatacja rozpocznie się rok później.
Cztery potężne rury wykonane z polietylenu o wysokiej gęstości, każda mierząca 1,5 kilometra długości i ważąca ponad 200 ton, zostały pomyślnie przetransportowane z wybrzeża Norwegii do Polski drogą morską. Ich przeznaczeniem jest udział w budowie podziemnego przewiertu dla kabli eksportowych, które połączą morskie farmy wiatrowe Bałtyk 2 i Bałtyk 3 z krajową siecią energetyczną.
Do wykonania tej skomplikowanej części zadania zaangażowano trzy holowniki pomocnicze, których zadaniem było ustabilizowanie rur na przybrzeżnych wodach. Na plaży z kolei pracowały dźwigi, które sukcesywnie przeciągały rury na brzeg, dbając o ich integralność i odpowiednie ułożenie. Nad przebiegiem akcji czuwały również jednostki WOPR, działające zarówno z lądu, jak i od strony morza, zapewniając bezpieczeństwo ludzi oraz ochraniając przewożony ładunek.
Po zakończeniu transportu, rury zostały zabezpieczone zgodnie z wymaganiami technicznymi – ich końcówki uszczelniono, użyto specjalnych worków balastowych i obciążników stabilizujących, a cały obszar podlega stałemu nadzorowi technicznemu i ochronie fizycznej.
Farma wiatrowa Bałtyk 2 oraz Bałtyk 3, rozwijane wspólnie przez firmy Equinor i Polenergia, będą dysponować łączną mocą 1440 MW. To wystarczająco dużo, by zasilić ponad dwa miliony polskich gospodarstw domowych czystą, odnawialną energią. Pierwsze dostawy prądu z tych instalacji planowane są na 2027 rok, a pełna eksploatacja rozpocznie się rok później.
Najnowsze wiadomości
-
2026-11-12 11:14:36
Budowa metra na Bemowie dobiegła końca. Kiedy otwarcie trzech stacji?
-
2026-11-12 09:33:24
Po przeciwnych stronach Warszawy. Deweloper szykuje inwestycje na Białołęce i w Ursusie
-
2026-11-12 08:34:14
Nowy park wodny na Dolnym Śląsku. Powstanie zjeżdżalnia o długości blisko 80 metrów
-
2026-11-11 11:13:06
W Łódzkiem powstać ma jezioro głębokie na 170 metrów. Ponad 15 km² lustra wody
-
2026-11-10 14:45:47
Najstarszy czynny dworzec w Polsce znajduje się na Dolnym Śląsku. Właśnie przeszedł modernizację
-
2026-11-10 13:58:36
Rząd zmienia zasady dla atomu. Nowe przepisy ułatwią prowadzenie inwestycji
-
2026-11-10 12:26:10
IHG szykuje 26 nowych hoteli voco. Trzy projekty zapowiada w Polsce
-
2026-11-10 12:20:12
Kolejny planowany park handlowy w tej części Rzeszowa. Takie są plany przy Lubelskiej
-
2026-11-10 09:15:31
Belgijski deweloper debiutuje w Trójmieście. Buduje aparthotel przy muzeum
-
2026-11-10 08:25:27
Magnolie przy Sienkiewicza, scena za filharmonią. Co powstaje w Śródmieściu?
