Coraz bliżej budowy pierwszej w Polsce elektrowni jądrowej: zakończono kluczowy etap badań geologicznych
Na Pomorzu zakończono kluczowy etap przygotowań do największej inwestycji energetycznej w historii Polski - budowy pierwszej elektrowni jądrowej. Dziesiątki kilometrów odwiertów, tysiące próbek i setki testów ujawniły, co kryje się pod powierzchnią lokalizacji Lubiatowo-Kopalino.
Zakończono pierwszy etap szczegółowych badań geologicznych w lokalizacji Lubiatowo-Kopalino, gdzie powstanie pierwsza w Polsce elektrownia jądrowa. Głównym celem prac było dokładne rozpoznanie warunków geologiczno-inżynierskich i hydrogeologicznych terenu przeznaczonego pod inwestycję. Zgromadzone dane posłużą do opracowania kluczowych dokumentów, takich jak Raport Lokalizacyjny oraz Wstępny Raport Bezpieczeństwa, a także do zaprojektowania fundamentów reaktorów jądrowych typu AP1000.

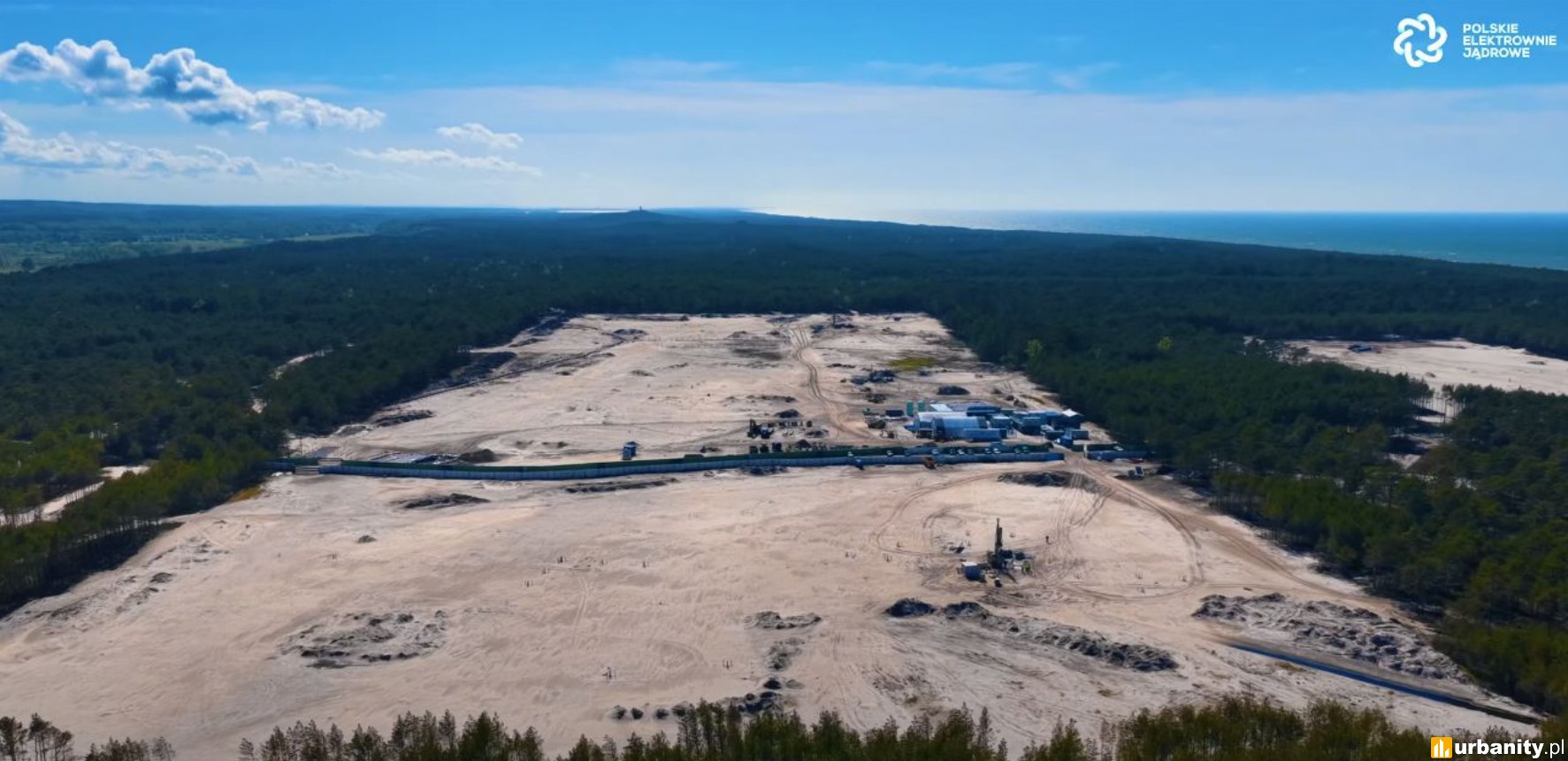

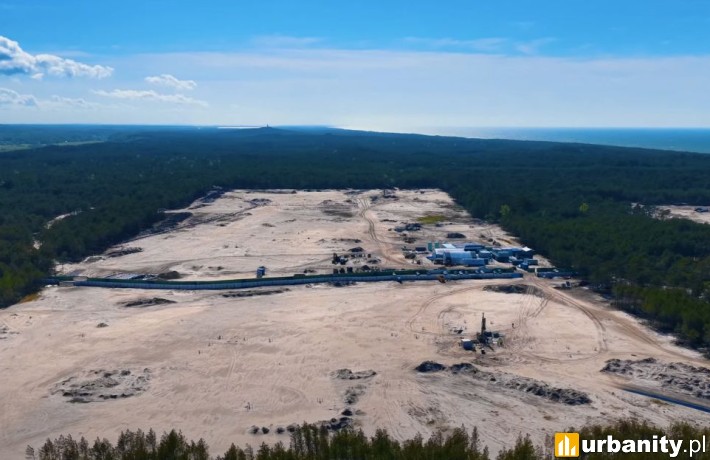

Zakres działań obejmował wykonanie odwiertów w miejscach planowanych najważniejszych obiektów elektrowni - w tym wysp jądrowych i budynków pomocniczych. Prace przeprowadzono z udziałem ponad 30 zestawów wiertniczych, co umożliwiło wykonanie licznych badań terenowych, geofizycznych oraz analiz laboratoryjnych próbek gruntu. W sumie wykonano odwierty o łącznej długości około 22 kilometrów, sięgające miejscami ponad 200 metrów głębokości. Pozyskano ponad 10 tysięcy próbek oraz przeprowadzono ponad 7 tysięcy testów laboratoryjnych, które realizowano w akredytowanych laboratoriach w Polsce i za granicą.
W ramach badań hydrogeologicznych wykonano 122 otwory, które umożliwią stworzenie modelu warunków wodnych w obrębie inwestycji oraz zaplanowanie systemów odwodnienia. Dominującymi formacjami geologicznymi okazały się gliny i piaski. Nie odnotowano obecności litych skał, jednak stwierdzono m.in. występowanie głazów, siarkowodoru oraz warstwy wodonośnej pod ciśnieniem.
Zarówno Bechtel, jako generalny wykonawca, jak i Polskie Elektrownie Jądrowe, podkreślają znaczenie tego etapu w kontekście bezpieczeństwa przyszłej elektrowni i dopasowania rozwiązań technologicznych do lokalnych warunków. Zakończona faza przygotowuje grunt pod kolejne prace - w 2026 roku planowany jest drugi etap badań, obejmujący szerszy obszar, w tym infrastrukturę towarzyszącą, drogi oraz zaplecze administracyjne. Rozpoczęcie tej fazy uzależnione będzie od uzyskania odpowiednich zgód administracyjnych.
Zakończono pierwszy etap szczegółowych badań geologicznych w lokalizacji Lubiatowo-Kopalino, gdzie powstanie pierwsza w Polsce elektrownia jądrowa. Głównym celem prac było dokładne rozpoznanie warunków geologiczno-inżynierskich i hydrogeologicznych terenu przeznaczonego pod inwestycję. Zgromadzone dane posłużą do opracowania kluczowych dokumentów, takich jak Raport Lokalizacyjny oraz Wstępny Raport Bezpieczeństwa, a także do zaprojektowania fundamentów reaktorów jądrowych typu AP1000.
W ramach badań hydrogeologicznych wykonano 122 otwory, które umożliwią stworzenie modelu warunków wodnych w obrębie inwestycji oraz zaplanowanie systemów odwodnienia. Dominującymi formacjami geologicznymi okazały się gliny i piaski. Nie odnotowano obecności litych skał, jednak stwierdzono m.in. występowanie głazów, siarkowodoru oraz warstwy wodonośnej pod ciśnieniem.
Zarówno Bechtel, jako generalny wykonawca, jak i Polskie Elektrownie Jądrowe, podkreślają znaczenie tego etapu w kontekście bezpieczeństwa przyszłej elektrowni i dopasowania rozwiązań technologicznych do lokalnych warunków. Zakończona faza przygotowuje grunt pod kolejne prace - w 2026 roku planowany jest drugi etap badań, obejmujący szerszy obszar, w tym infrastrukturę towarzyszącą, drogi oraz zaplecze administracyjne. Rozpoczęcie tej fazy uzależnione będzie od uzyskania odpowiednich zgód administracyjnych.
Najnowsze wiadomości
-
2026-09-28 08:48:46
Nowa kładka przez Wisłę i przebudowa stacji. Ogłoszono przetarg na inwestycję za ponad 693 mln zł
-
2026-09-28 11:58:27
Kupili teren osiem lat temu. Złożyli wniosek o pozwolenie na budowę hotelu przy plaży w Gdańsku
-
2026-09-28 11:52:37
Gliwice z nową inwestycją przy A4. Inwestor zapowiada około 200 miejsc pracy
-
2026-09-28 11:27:37
Najpierw zbudowali wiadukt obok torów, później przesunęli go o blisko 50 metrów. Niezwykła operacja na Śląsku
-
2026-09-28 10:14:55
Szybka trasa projektowana na 350 km/h z Warszawy do Łodzi. Pięciu kandydatów do budowy
-
2026-09-28 09:42:18
Fabryka za 100 mln zł z wieżą wyższą niż ratusz. Baumit buduje na południu Polski
-
2026-09-28 09:15:35
Nowy bosmanat i budynki klubowe gdyńskiej mariny. Jedenaście ofert na budowę żeglarskiego kompleksu
-
2026-09-28 07:28:16
Przy metrze Imielin powstanie blisko 200 mieszkań. Jest zgoda na budowę osiedla na Ursynowie
-
2026-09-28 06:29:38
Historyczne budynki zostają, dobudówki znikają. Co dzieje się przy Nowej Tkalni w Łodzi?
-
2026-09-28 06:08:40
Setki ton stali i niemal 300 słupów. Tak powstaje duża inwestycja logistyczna w Łodzi
