Farma 23 km od brzegu zbliża się do startu w 2026 roku. Operacja bez precedensu w Polsce
Na Bałtyku zakończył się jeden z najbardziej wymagających etapów budowy pierwszej tak zaawansowanej morskiej farmy wiatrowej w Polsce. Projekt Baltic Power zainstalował komplet 78 fundamentów pod turbiny i morskie stacje elektroenergetyczne, realizując operację o niespotykanej dotąd w kraju skali logistycznej.
Projekt pod nazwą Baltic Power to wspólna realizacja Grupy ORLEN i Northland Power. Właśnie zakończył się montaż wszystkich 78 monopali przeznaczonych pod turbiny wiatrowe oraz morskie stacje elektroenergetyczne. Był to kluczowy moment budowy farmy, która powstaje około 23 kilometry od wybrzeża na wysokości Choczewa i Łeby.
Fundamenty o masie od 1300 do 1700 ton i długości dochodzącej do 100 metrów były wbijane w dno morskie w precyzyjnie wyznaczonych lokalizacjach. Każdy element był projektowany indywidualnie z uwzględnieniem warunków geologicznych. Operacje prowadzono w wymagających warunkach pogodowych, bez możliwości powtórzenia kluczowych czynności.

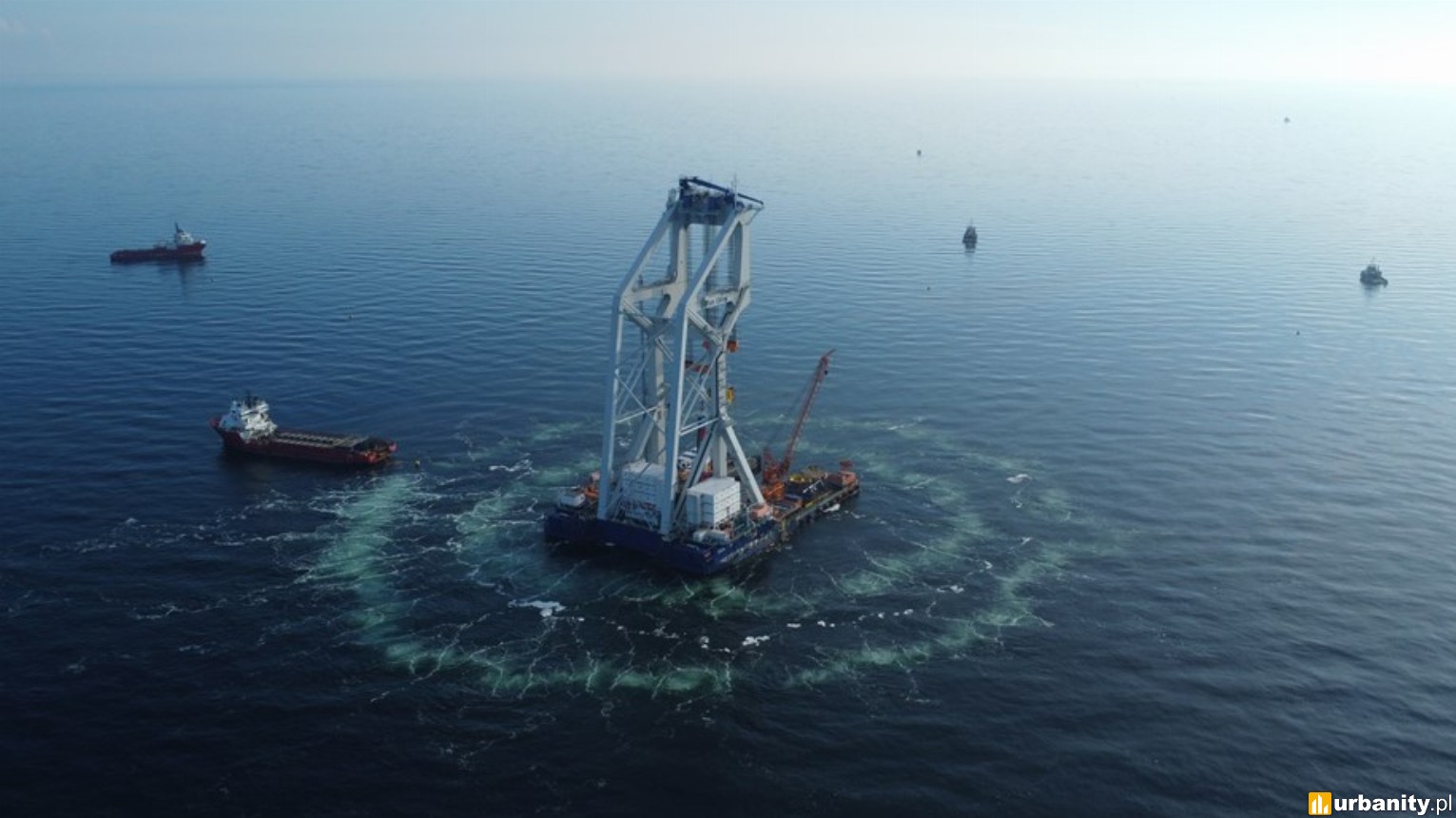

Do realizacji wykorzystano kilkanaście specjalistycznych jednostek instalacyjnych, wspieranych przez holowniki, statki transportowe, jednostki zaopatrzeniowe oraz jednostki monitorujące środowisko. W trakcie prac stosowano podwójną podwodną kurtynę powietrzną w celu ograniczenia hałasu i wibracji generowanych podczas palowania.
Od początku kampanii instalacyjnej zaangażowano około 80 różnych statków, a łączna liczba osób pracujących przy projekcie przekroczyła 4500. Każdego dnia na obszarze około 130 kilometrów kwadratowych operuje średnio 20 jednostek, których działania koordynuje Morskie Centrum Koordynacyjne w Łebie.
Zgodnie z aktualnym stanem realizacji zakończono instalację wszystkich monopali oraz obu morskich stacji elektroenergetycznych. Zamontowano 60 z 78 elementów przejściowych i 30 z 76 turbin wiatrowych o mocy 15 MW każda. Lądowa stacja elektroenergetyczna oraz kable lądowe są ukończone w ponad 90 procentach. Trwa instalacja kabli eksportowych, natomiast prace przy kablach międzyturbinowych rozpoczną się w kolejnym etapie.
Farma Baltic Power o planowanej mocy około 1,2 GW ma produkować do 4 TWh energii elektrycznej rocznie, co przełoży się na około 3 procent obecnego zapotrzebowania kraju. Harmonogram inwestycji zakłada, że zakończenie całej kampanii instalacyjnej ma nastąpić w drugiej połowie 2026 roku, a uruchomienie komercyjnej eksploatacji planowane jest na koniec tego samego roku.
Projekt pod nazwą Baltic Power to wspólna realizacja Grupy ORLEN i Northland Power. Właśnie zakończył się montaż wszystkich 78 monopali przeznaczonych pod turbiny wiatrowe oraz morskie stacje elektroenergetyczne. Był to kluczowy moment budowy farmy, która powstaje około 23 kilometry od wybrzeża na wysokości Choczewa i Łeby.
Fundamenty o masie od 1300 do 1700 ton i długości dochodzącej do 100 metrów były wbijane w dno morskie w precyzyjnie wyznaczonych lokalizacjach. Każdy element był projektowany indywidualnie z uwzględnieniem warunków geologicznych. Operacje prowadzono w wymagających warunkach pogodowych, bez możliwości powtórzenia kluczowych czynności.
Do realizacji wykorzystano kilkanaście specjalistycznych jednostek instalacyjnych, wspieranych przez holowniki, statki transportowe, jednostki zaopatrzeniowe oraz jednostki monitorujące środowisko. W trakcie prac stosowano podwójną podwodną kurtynę powietrzną w celu ograniczenia hałasu i wibracji generowanych podczas palowania.
Od początku kampanii instalacyjnej zaangażowano około 80 różnych statków, a łączna liczba osób pracujących przy projekcie przekroczyła 4500. Każdego dnia na obszarze około 130 kilometrów kwadratowych operuje średnio 20 jednostek, których działania koordynuje Morskie Centrum Koordynacyjne w Łebie.
Zgodnie z aktualnym stanem realizacji zakończono instalację wszystkich monopali oraz obu morskich stacji elektroenergetycznych. Zamontowano 60 z 78 elementów przejściowych i 30 z 76 turbin wiatrowych o mocy 15 MW każda. Lądowa stacja elektroenergetyczna oraz kable lądowe są ukończone w ponad 90 procentach. Trwa instalacja kabli eksportowych, natomiast prace przy kablach międzyturbinowych rozpoczną się w kolejnym etapie.
Farma Baltic Power o planowanej mocy około 1,2 GW ma produkować do 4 TWh energii elektrycznej rocznie, co przełoży się na około 3 procent obecnego zapotrzebowania kraju. Harmonogram inwestycji zakłada, że zakończenie całej kampanii instalacyjnej ma nastąpić w drugiej połowie 2026 roku, a uruchomienie komercyjnej eksploatacji planowane jest na koniec tego samego roku.
