Cztery gotowe kondygnacje naziemne katowickiego wieżowca
Zakończyła się budowa betonowej konstrukcji trzech kondygnacji podziemnych katowickiego projektu biurowego .KTW. Zrealizowano już również 4 z 14 kondygnacji naziemnych pierwszego budynku.
Na trzech poziomach podziemnej części kompleksu .KTW znajdzie się parking samochodowy na 626 miejsc postojowych. Komunikację pomiędzy poszczególnymi poziomami zapewnią trzy szerokie, dwukierunkowe pochylnie, które mieszczą się w północnej części inwestycji.

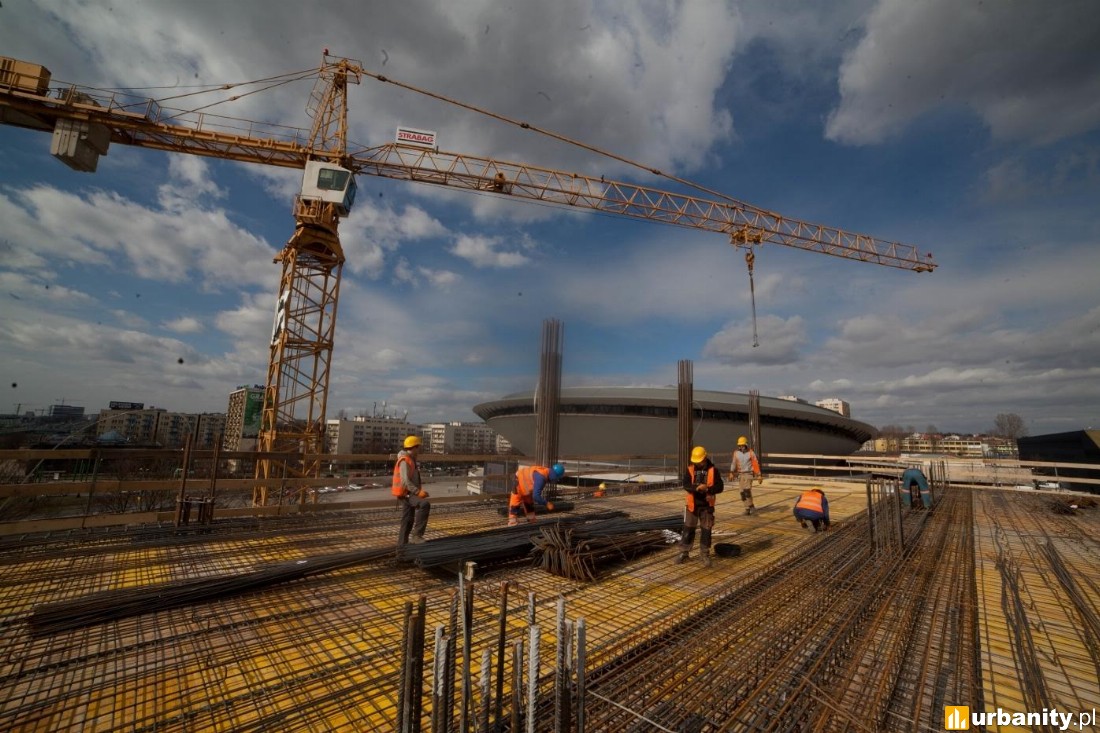

Główne prace budowlane przebiegają obecnie na zewnątrz kompleksu, gdzie powstają kolejne piętra budynku .KTW I. Każda kondygnacja będzie miała około 1480 metrów kwadratowych. W centralnej części każdego z poziomów umiejscowiony jest trzon, w którym znajduje się sześć szybów windowych, schody ewakuacyjne, a także kanały, którymi poprowadzone zostaną instalacje wewnętrzne, doprowadzające media na wszystkie piętra budynku.

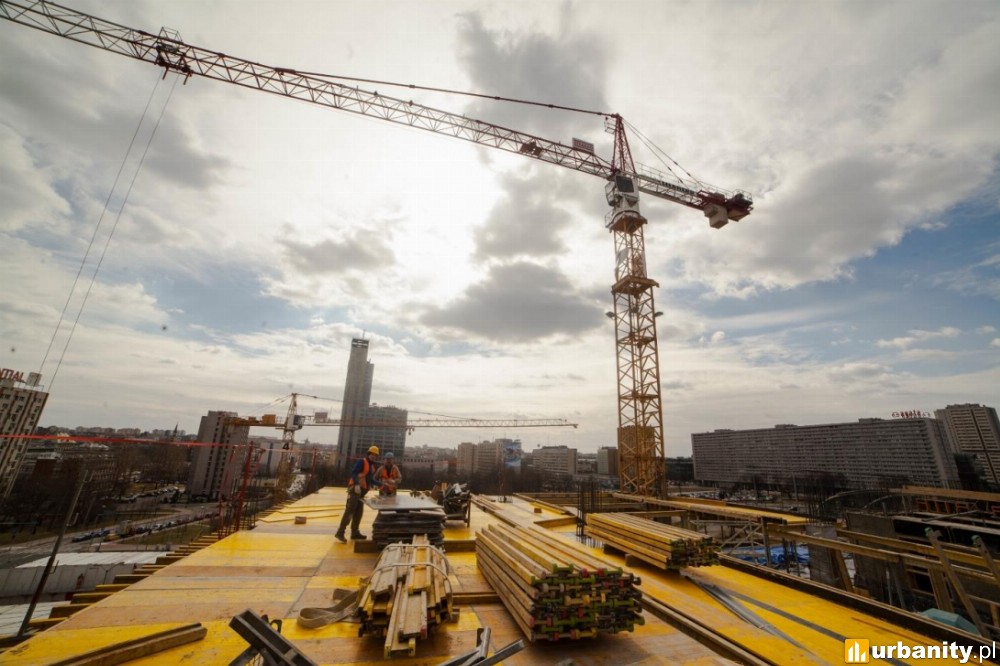

Średni czas powstania jednej kondygnacji wynosi obecnie około trzech tygodni. Strabag zrealizował już 4 z 14 nadziemnych poziomów. Wykonawca inwestycji zdemontował w ostatnich dniach dwa żurawie. Obecnie każdego dnia na budowie pracuje około 170 osób
.KTW I, który powstaje przy alei Roździeńskiego 1 w Katowicach, będzie miał 13 pięter i 66 metrów wysokości. Generalnym wykonawcą tej części inwestycji jest firma Strabag. Inwestorem kompleksu jest spółka TDJ Estate, a zarządzaniem inwestycją oraz nadzór inwestorki nad .KTW I sprawuje Tebodin Poland.
Na trzech poziomach podziemnej części kompleksu .KTW znajdzie się parking samochodowy na 626 miejsc postojowych. Komunikację pomiędzy poszczególnymi poziomami zapewnią trzy szerokie, dwukierunkowe pochylnie, które mieszczą się w północnej części inwestycji.
Główne prace budowlane przebiegają obecnie na zewnątrz kompleksu, gdzie powstają kolejne piętra budynku .KTW I. Każda kondygnacja będzie miała około 1480 metrów kwadratowych. W centralnej części każdego z poziomów umiejscowiony jest trzon, w którym znajduje się sześć szybów windowych, schody ewakuacyjne, a także kanały, którymi poprowadzone zostaną instalacje wewnętrzne, doprowadzające media na wszystkie piętra budynku.
Średni czas powstania jednej kondygnacji wynosi obecnie około trzech tygodni. Strabag zrealizował już 4 z 14 nadziemnych poziomów. Wykonawca inwestycji zdemontował w ostatnich dniach dwa żurawie. Obecnie każdego dnia na budowie pracuje około 170 osób
.KTW I, który powstaje przy alei Roździeńskiego 1 w Katowicach, będzie miał 13 pięter i 66 metrów wysokości. Generalnym wykonawcą tej części inwestycji jest firma Strabag. Inwestorem kompleksu jest spółka TDJ Estate, a zarządzaniem inwestycją oraz nadzór inwestorki nad .KTW I sprawuje Tebodin Poland.
