Przełom na Bałtyku: Baltic Power instaluje pierwszą morską turbinę wiatrową w Polsce


2025.07.07
Autor: Monika Kumorek
Na Morzu Bałtyckim zainstalowano pierwszą polską morską turbinę wiatrową, będącą częścią farmy Baltic Power. To jednocześnie dopiero drugi projekt w Europie, który wdraża turbiny tej klasy – jednostki Vestas V236 o mocy 15 MW, należące do największych i najnowocześniejszych na świecie.

Projekt Baltic Power, realizowany wspólnie przez Grupę ORLEN i kanadyjską spółkę Northland Power, osiągnął kluczowy etap – zakończono pierwszą udaną instalację turbiny wiatrowej o mocy 15 MW na Morzu Bałtyckim. To pierwszy tego rodzaju sukces w Polsce i zarazem początek pełnej kampanii instalacyjnej obejmującej montaż łącznie 76 turbin, które zasilą ponad 1,5 miliona gospodarstw domowych i zaspokoją około 3% krajowego zapotrzebowania na energię elektryczną.

Baltic Power stanie się pierwszą działającą morską farmą wiatrową w Polsce, a jej uruchomienie zaplanowano na 2026 rok. Projekt ten wyznacza nowe standardy w zakresie mocy, skali i poziomu zaawansowania technologicznego. Instalowane turbiny V236-15 MW, dostarczane przez duńską firmę Vestas, należą do największych dostępnych na świecie. Każda z nich osiąga 260 metrów wysokości całkowitej, przy średnicy rotora przekraczającej 236 metrów. Pojedyncza łopata mierzy około 115 metrów długości, a powierzchnia obrotu to ponad 43 tysiące m² – równowartość sześciu boisk piłkarskich.

Co istotne, Baltic Power jest dopiero drugim projektem w Europie, który wdraża turbiny tej klasy. Elementy konstrukcyjne farmy – m.in. gondole i komponenty stacji elektroenergetycznych – są produkowane w Polsce, m.in. w nowo uruchomionej fabryce Vestas w Szczecinie, co znacząco zwiększa udział lokalnego łańcucha dostaw. Projekt wykorzystuje również stal pochodzącą z recyklingu przy produkcji wież – to pierwsze takie zastosowanie na świecie.

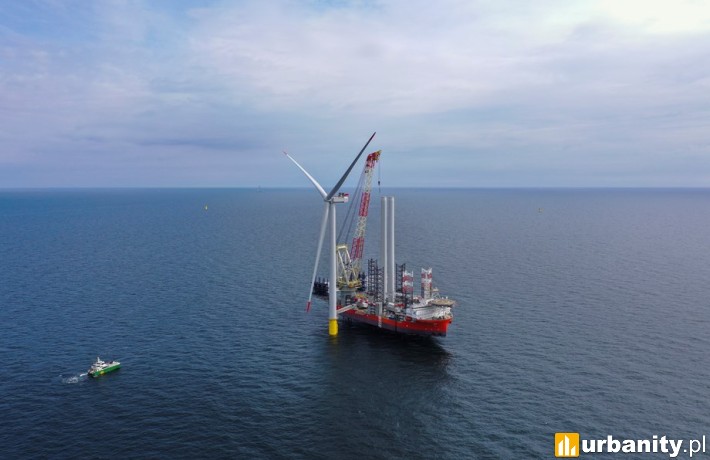

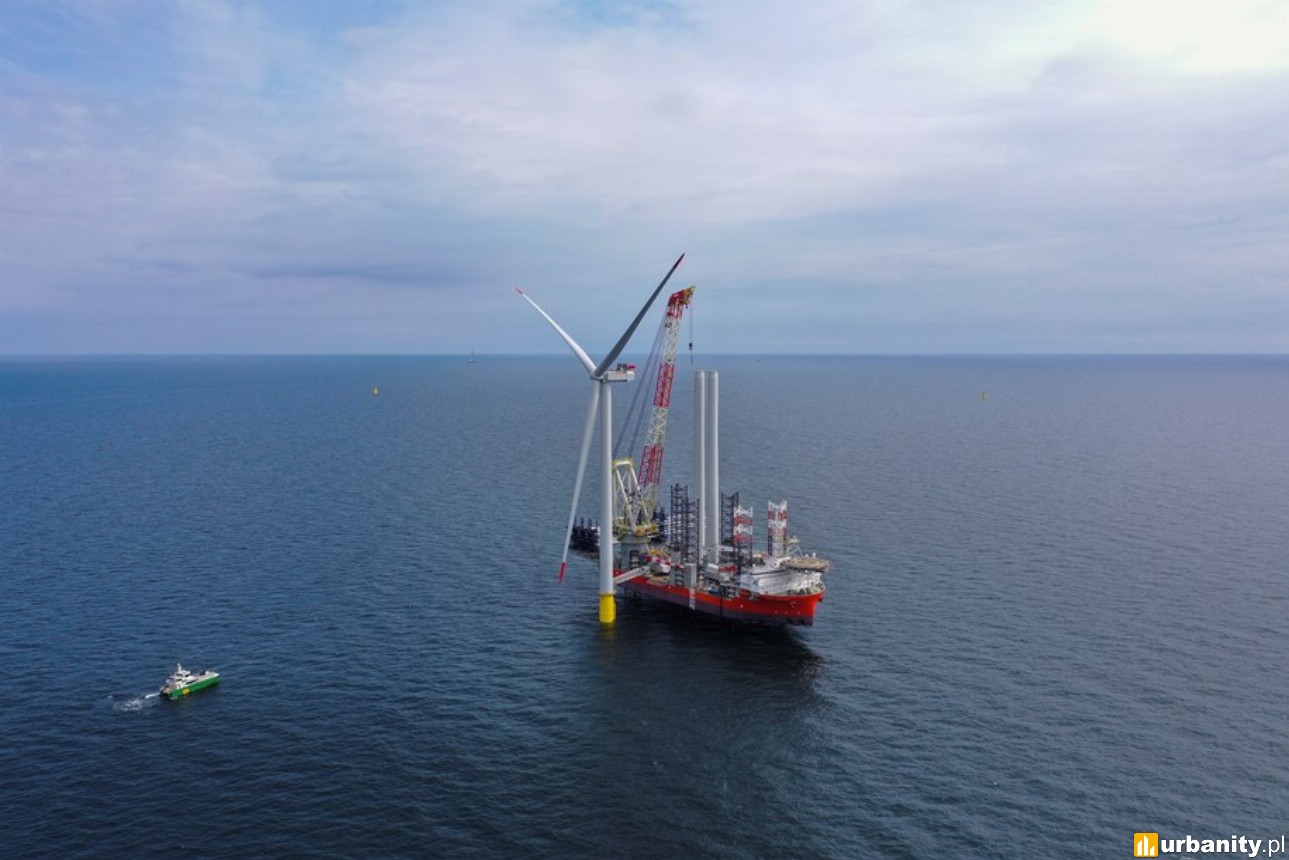

Instalacja turbin realizowana jest z użyciem specjalistycznego statku typu jack-up Wind OSPREY, dostosowanego do pracy z turbinami o tak dużej mocy. Jednostka została zmodernizowana w 2024 roku, otrzymując nowy dźwig o udźwigu 1600 ton i zasięgu 160 metrów. Statek może jednorazowo transportować trzy kompletne zestawy turbin, co znacznie przyspiesza operacje na morzu.

Równolegle z montażem turbin trwa instalacja fundamentów typu monopile oraz elementów przejściowych. Na kolejnych etapach zaplanowano ułożenie kabli międzyturbinowych i eksportowych, a także montaż morskich stacji elektroenergetycznych – te prace przewidziane są na jesień 2025 roku.

Zaawansowane działania prowadzone są także na lądzie. W kwietniu zakończono budowę lądowej bazy serwisowej w Łebie, która przez następne 30 lat będzie zapleczem operacyjnym farmy i miejscem pracy dla około 70 techników i specjalistów serwisowych. Trwa również budowa stacji elektroenergetycznej oraz infrastruktury kablowej niezbędnej do przesyłu energii z morza do krajowego systemu.

Baltic Power, o docelowej mocy 1,2 GW i rocznej produkcji na poziomie 4 TWh, to projekt o znaczeniu strategicznym dla transformacji energetycznej Polski. Oprócz realnego wpływu na miks energetyczny kraju, farma pozwoli ograniczyć emisję CO₂ o około 2,8 miliona ton rocznie w porównaniu do produkcji energii z paliw kopalnych. Inwestycja stanowi nie tylko symboliczny, ale i praktyczny krok w kierunku neutralności klimatycznej i budowy krajowego know-how w obszarze offshore.
